无锡伯顿起重电机2018年7月9日讯

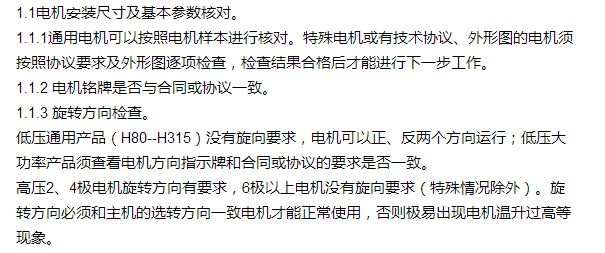

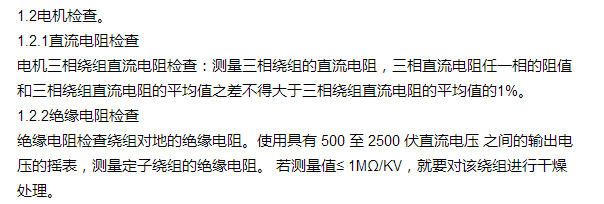

1、 电机安装前的检查
2、 基础检查
2.1基础应有足够的强度,以避免系统与电动机在正常与异常工作状态下产生的力的谐振。
2.2基础应能承受在电动机启动或在异常情况下出现的突然机械力矩。
2.3基础或钢基础的上面应允许有约2mm的衬垫。但在任何情况下都不应超过4mm。
3、 找正要求
3.1电动机安装时应注意,电动机轴中心线与被传动机器的中心线必须一致,否则会引起 轴承损坏和轴的断裂,两联轴器之间公差符合标准。特别注意保护电动机的底脚平面,底脚平面不要有磕碰、损伤。调整电动机中心高时,应在电动机底脚平面与刚性基础之间增加平垫,平垫的数量应尽可能少。
3.2找正时要保证足够的轴向间隙,同时要考虑电机的热膨胀量。
4、 试机
4.1空载试机:初次试机,点动即可,检查电机旋向。旋向正确即可通电运行。初次运行每隔10分钟检测一次电机的振动、轴承温度,30分钟后如无异常,可延长检测时间间隔,30分钟检测一次。运行2个小时,无问题可以停止试机。
4.2满载试机:满载试机项目同上。只是运行时间要达到4小时以上。
|
